7月2日下午,由前海能源投資發展有限公司(簡稱“前海能源”)負責投資建設的前海10號冷站項目經過全體參建單位60天的艱苦奮戰后順利實現供冷。

前海10號供冷站項目位于前海媽灣片區19單元08街坊01地塊,總投資約為2.5億??傃b機容量約1.92萬RT,總蓄冰量約8.46萬RTH,尖峰供冷能力約2.37萬RT,供冷管網總長約8.2公里,總供冷服務建筑面積約為99.3萬平方米,主要服務對象為19單元本供冷區域內的辦公、酒店、商業及地鐵站等公共建筑。

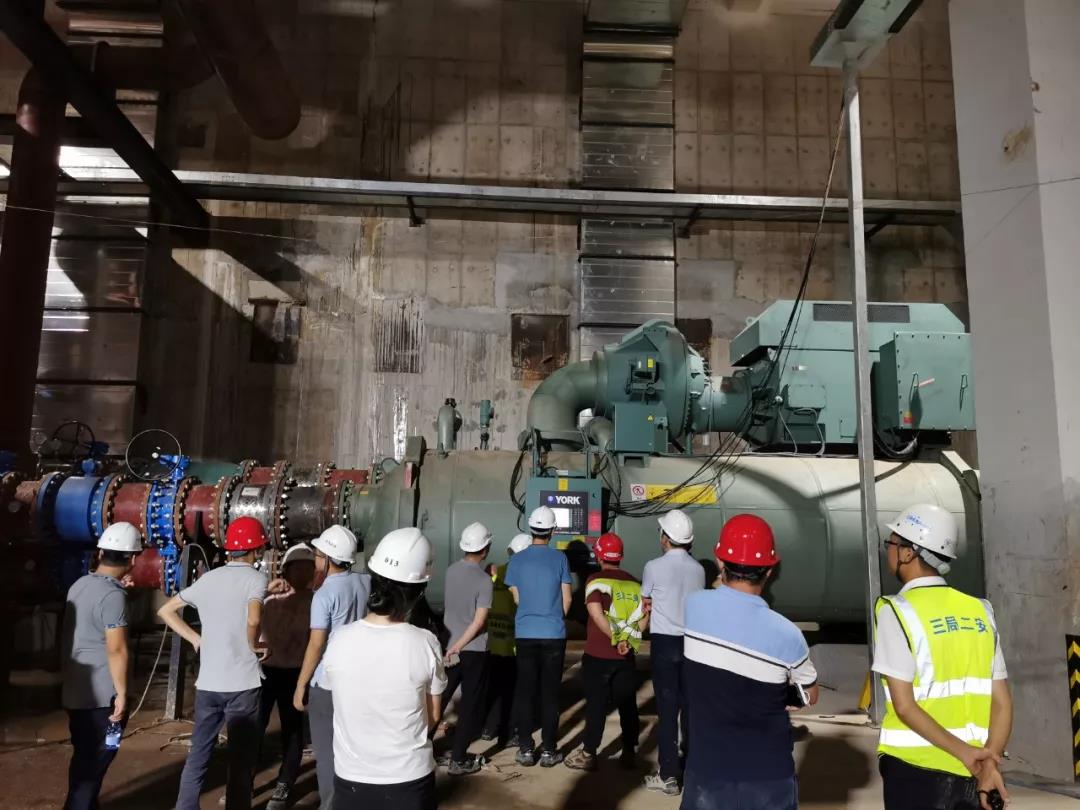

該項目采用電制冷+冰蓄冷+蒸汽制冷技術路線,一期采用電制冷+冰蓄冷技術,其中I標包括1臺2400RT雙工況離心式高效冷水機組和1臺1200RT基載離心式高效冷水機組以及相對應的板式換熱器、水泵、冷卻塔。冷站由兩路20kv高壓市政供電,經變壓器轉為10kv給主機供電,再由變壓器轉為380V給其他附屬設備供電。制冷工藝主要通過雙工況冷水機組夜間制冰,在蓄冰槽內蓄存冷量,白天用冷高峰期融冰,削減電力峰值負荷,減小電網電力峰谷波動。

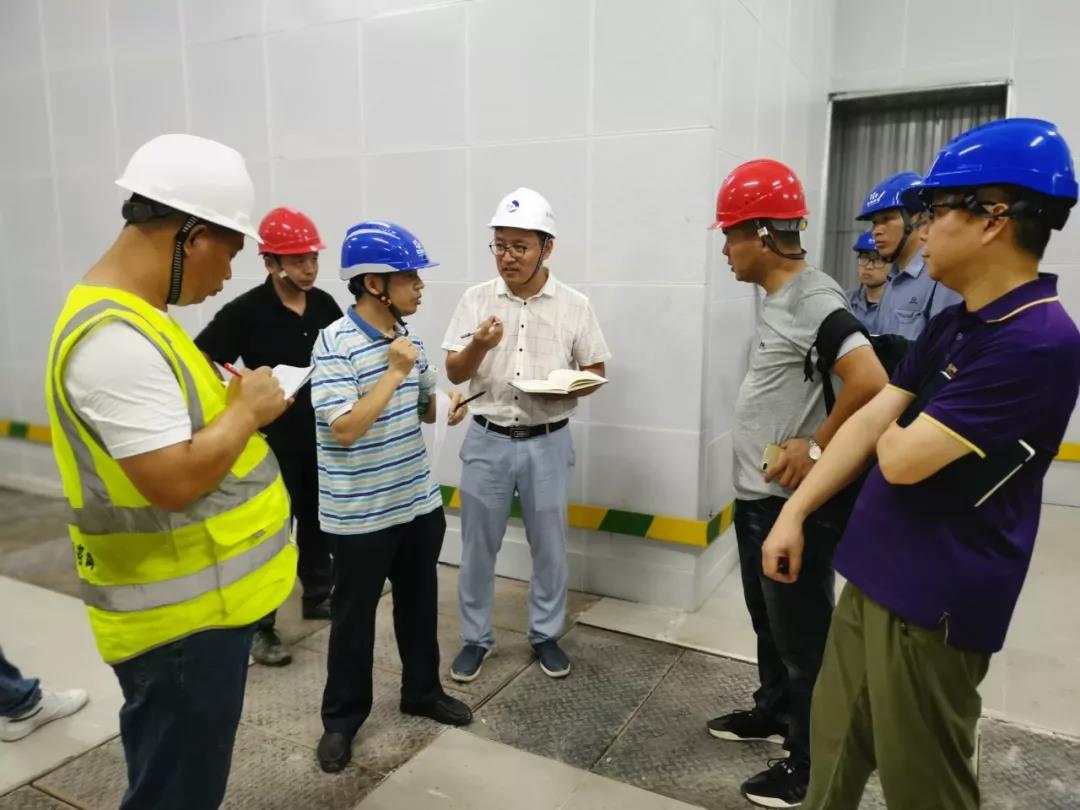

自項目開工以來,在工期緊、工程量大、交叉作業多的壓力下,參建單位結合項目特點和現場情況,創新采用“預制裝配式”施工工藝,提前在工廠進行設備與管道的預制,裝配率達到60%,大大減少現場焊接作業,改善現場施工環境。參建單位從工程的各個角度進行精細化管理,合理安排材料進場計劃,有序進行工序銜接,適時調整總控節點安排,組織相關市政配套的保障等等,保證了項目順利有序進行。

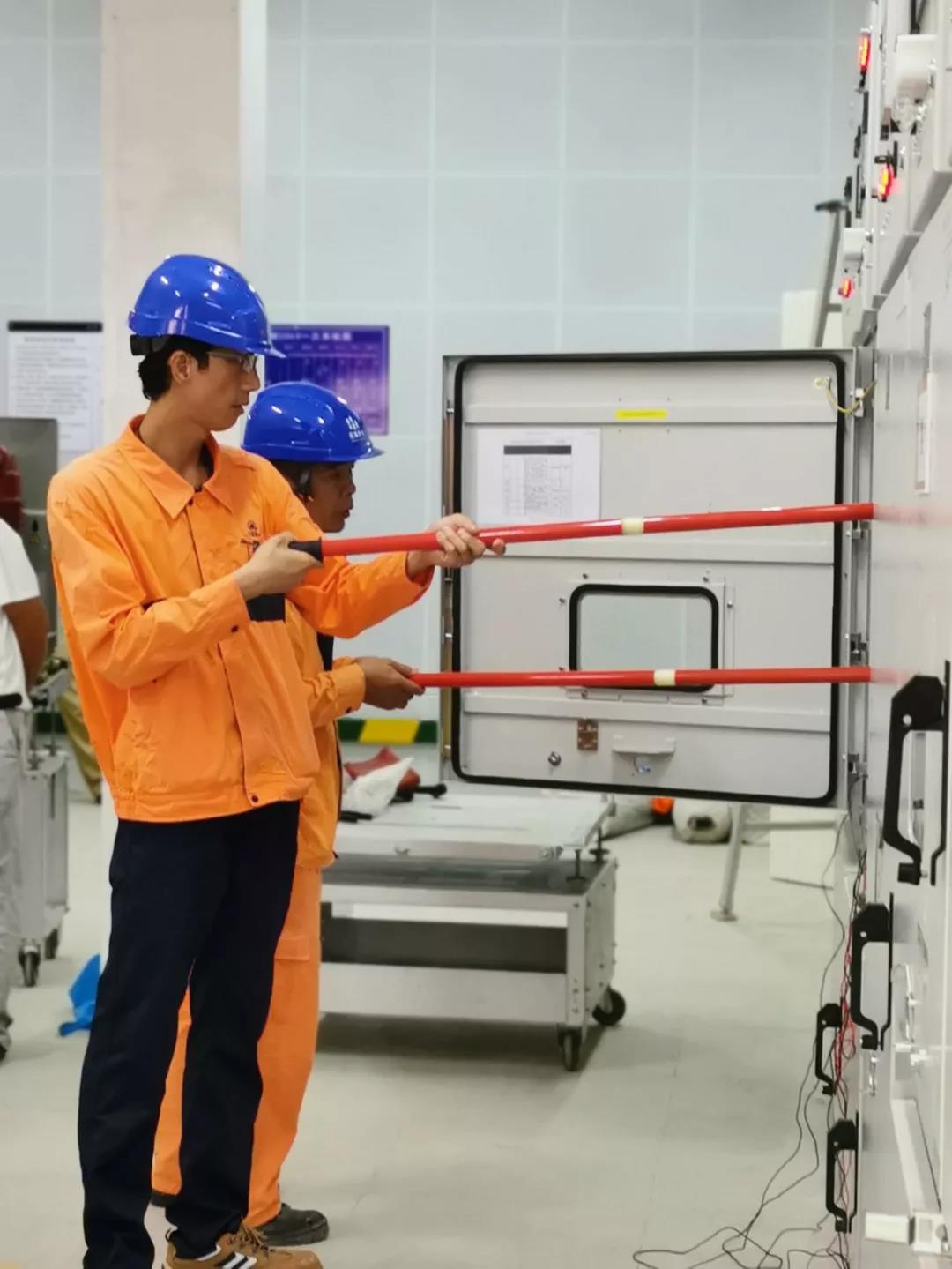

10號冷站于5月16日開始變配電房機電安裝工程,6月27日基本完成制冷工藝系統和變配電設備安裝;在前海供電公司的鼎力支持下,6月30日完成電氣交接試驗和送電前驗收, 7月1日下午冷站正式受電,22:30正式啟動冷水機組開始聯合試運行和外管網調試,7月2日開始向前海自貿大廈供冷。

未來,10號冷站項目將秉承標準化、規范化、科學化、制度化的全面質量管理、安全生產管理以及環境管理模式,打造精品工程,輸出集中供冷品牌,助力前海能源成為創新引領型區域綜合能源服務供應商。
